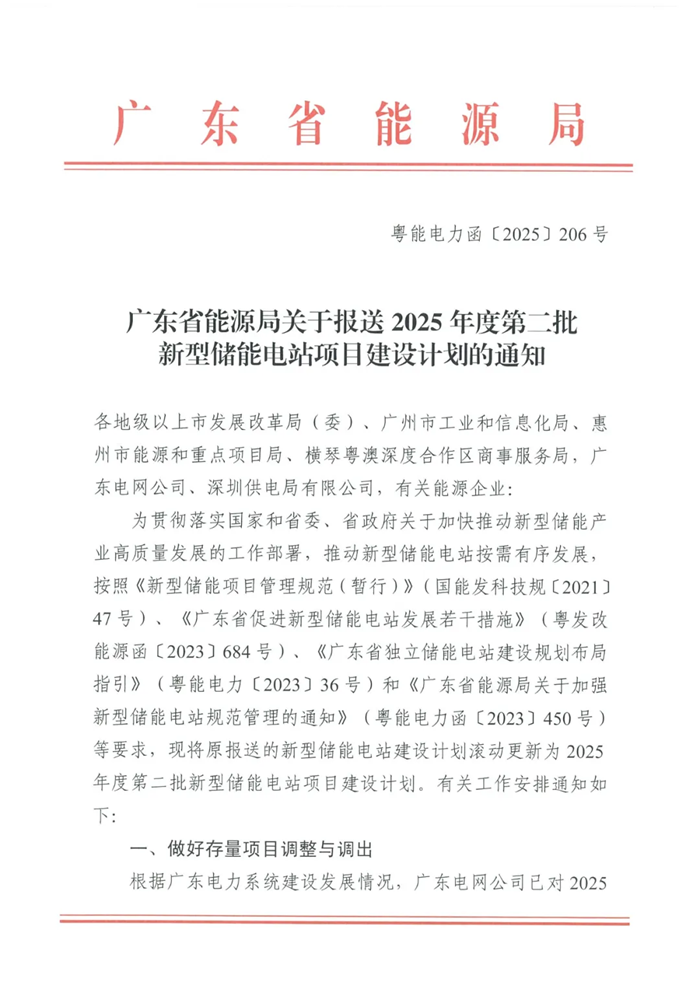

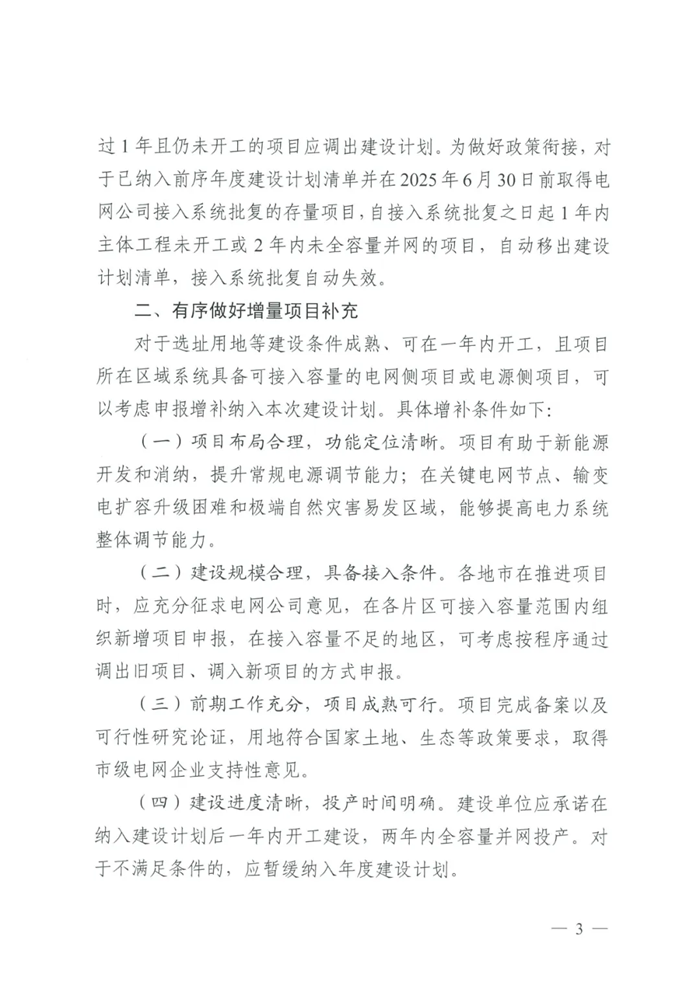

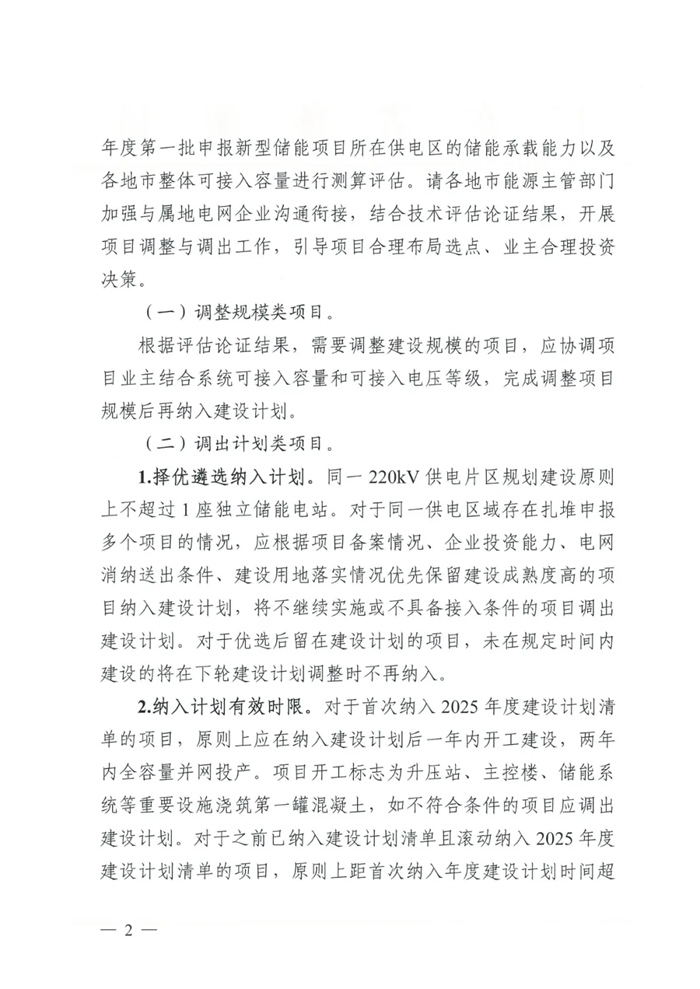

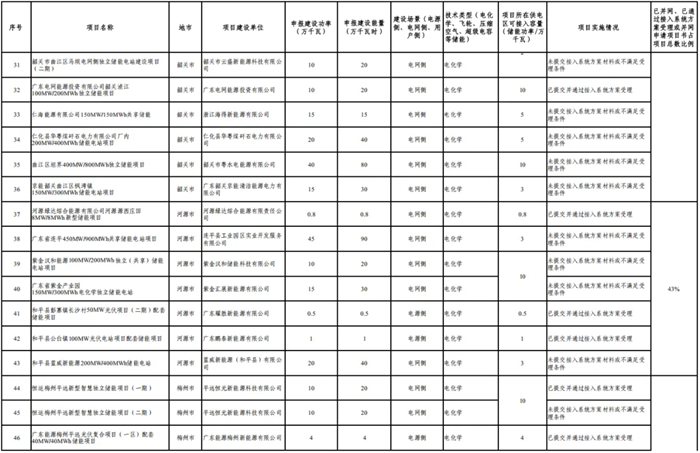

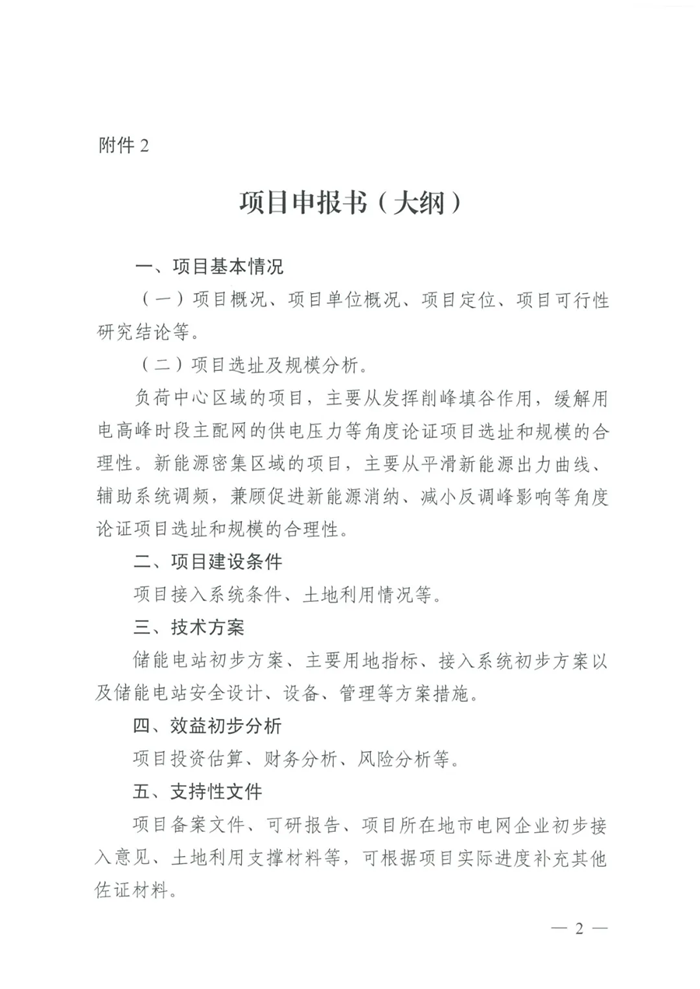

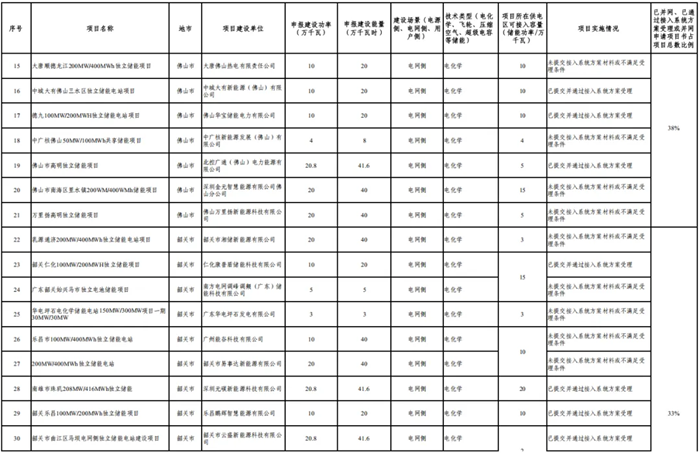

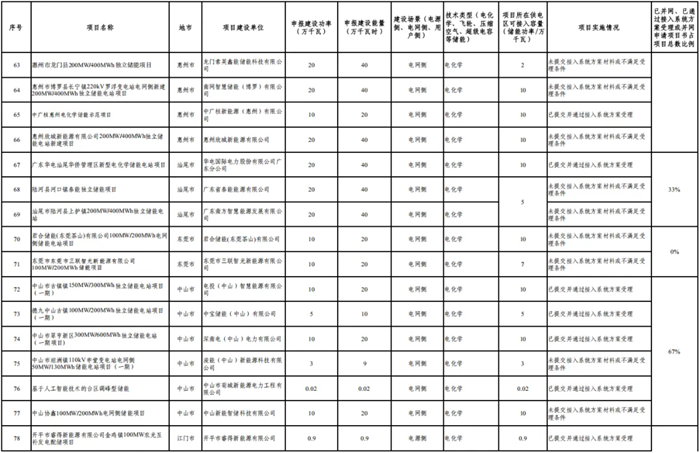

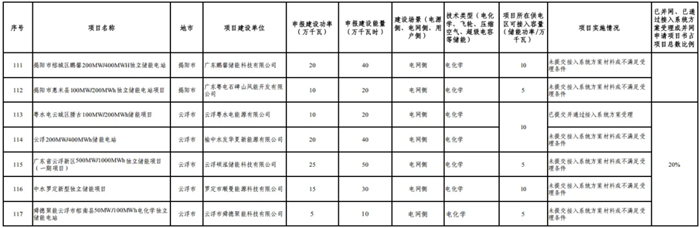

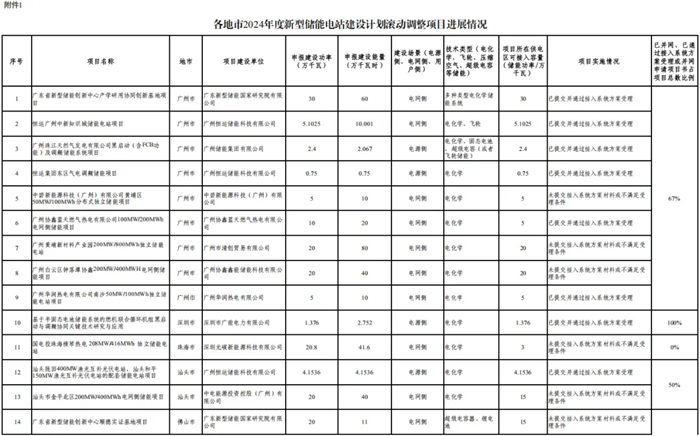

儲能中國網獲悉,近日,廣東省能源局下發關于報送2025年度第二批新型儲能電站項目建設計劃的通知。其中表示,廣東電網公司已對2025年度第一批申報新型儲能項目所在供電區的儲能承載能力以及各地市整體可接入容量進行測算評估,要求各地市結合技術評估論證結果,開展項目調整與調出工作。 文件指出,擇優遴選納入計劃。同一220kV供電片區規劃建設原則上不超過1座獨立儲能電站。對于同一供電區域存在扎堆申報多個項目的情況,應根據項目備案情況、企業投資能力、電網消納送出條件、建設用地落實情況優先保留建設成熟度高的項目納入建設計劃,將不繼續實施或不具備接入條件的項目調出建設計劃。對于優選后留在建設計劃的項目,未在規定時間內建設的將在下輪建設計劃調整時不再納入。 對于首次納入2025年度建設計劃清單的項目,原則上應在納入建設計劃后一年內開工建設,兩年內全容量并網投產。項目開工標志為升壓站、主控樓、儲能系統等重要設施澆筑第一罐混凝土,如不符合條件的項目應調出建設計劃。對于之前已納入建設計劃清單且滾動納入2025年度建設計劃清單的項目,原則上距首次納入年度建設計劃時間超過1年且仍未開工的項目應調出建設計劃。為做好政策銜接,對于已納入前序年度建設計劃清單并在2025年6月30日前取得電網公司接入系統批復的存量項目,自接入系統批復之日起1年內主體工程未開工或2年內未全容量并網的項目,自動移出建設計劃清單,接入系統批復自動失效。 據了解,2025年2月12日,廣東省能源局發布《關于開展2025年度新型儲能電站項目建設計劃(第一批)申報工作的通知》,其中,附件顯示廣東2024各地市上報儲能電站建設計劃共包含117個儲能項目合計17.3GW/34.8GWh。其中電網側儲能107個項目共17.1GW/34.6GWh,電源側儲能10個項目共179.8MW/190.2MWh。 原文如下: |
儲能中國網版權及免責聲明:
1)儲能中國網轉載其他網站內容文字或圖片,出于傳遞更多行業信息而非盈利之目的,同時本網站并不代表贊成其觀點或證實其描述,內容僅供參考。版權歸原網站、作者所有,若有侵權,請聯系我們刪除。
2)凡注明“來源-儲能中國網” 的內容屬儲能中國網原創,轉載需授權,轉載應并注明“來源:儲能中國網”。
本網站部分內容均由編輯從互聯網收集整理,如果您發現不合適的內容,請聯系我們進行處理,謝謝合作!
版權所有:儲能中國網 備案信息:京ICP備2022014822號-1 投稿郵箱:cnnes2022@163.com
Copyright ©2010-2022 儲能中國網 www.3158cnm.cn
