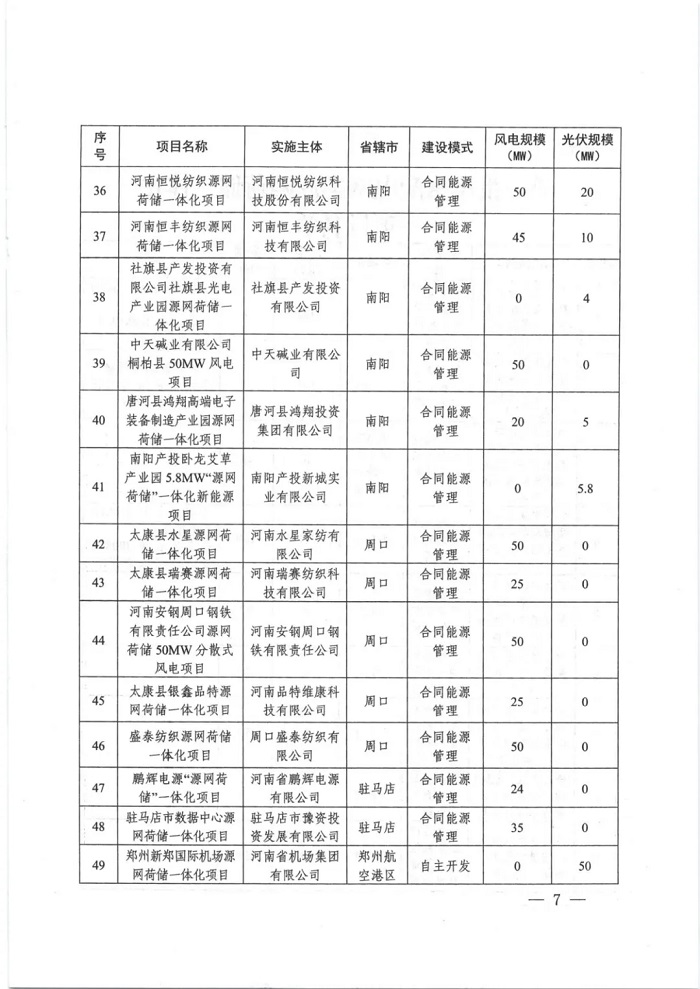

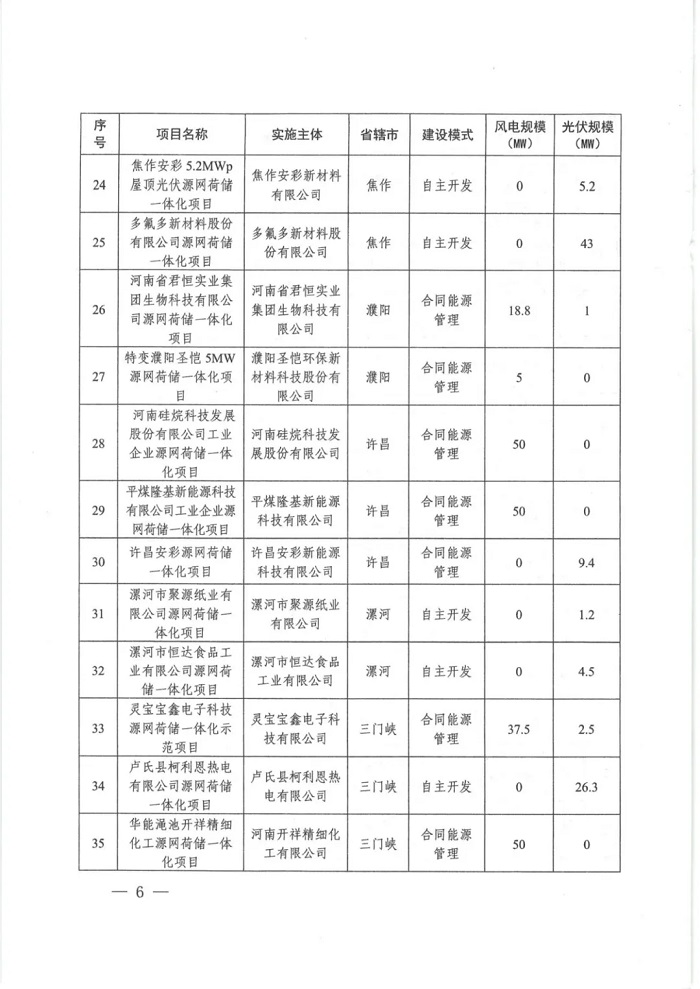

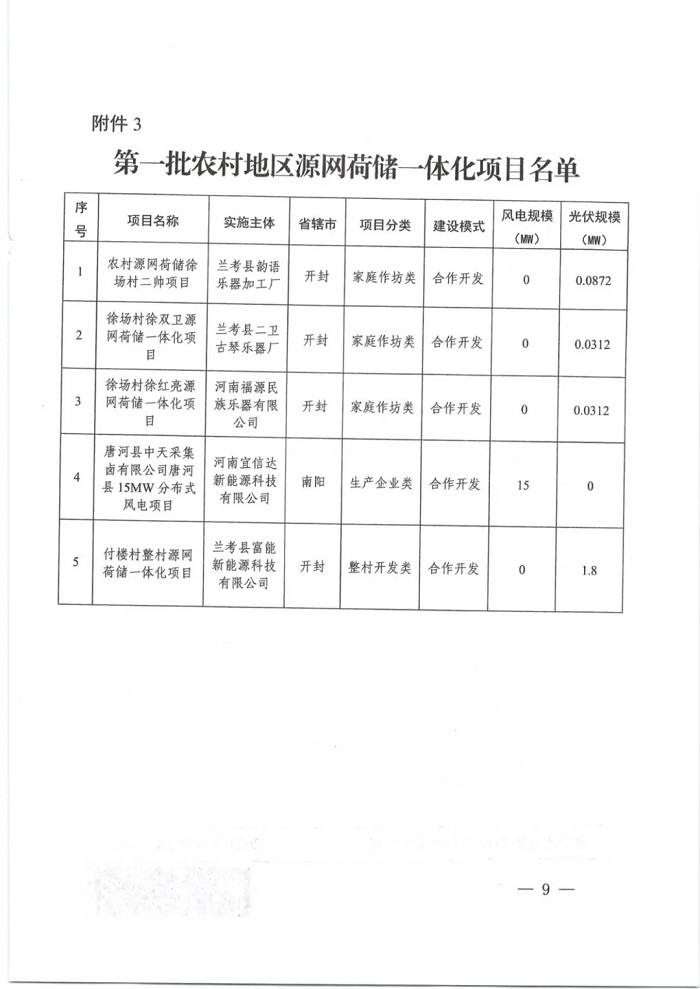

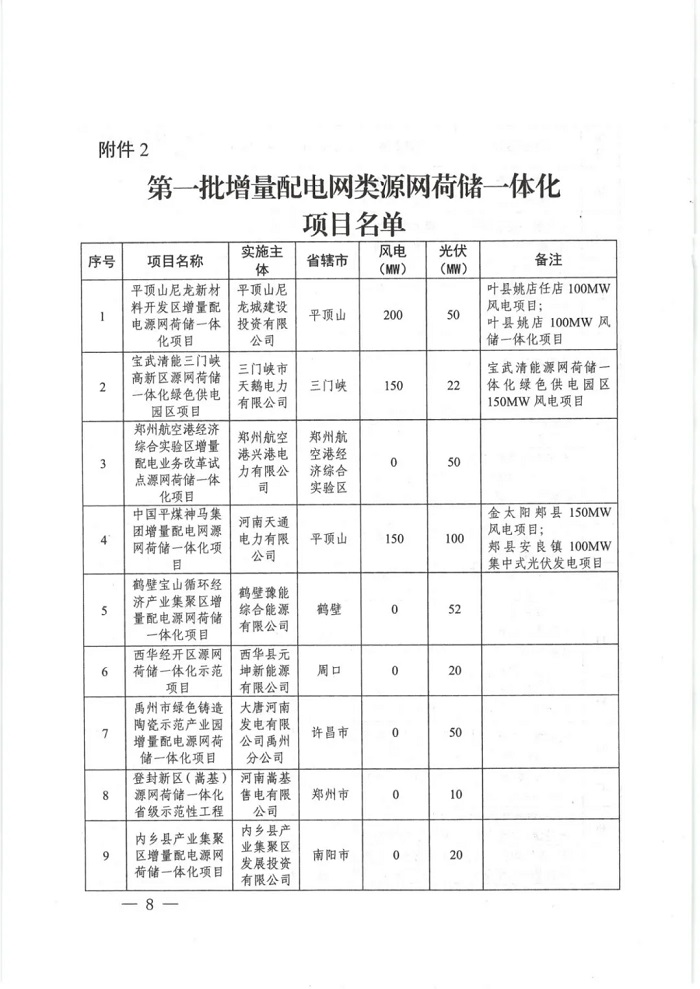

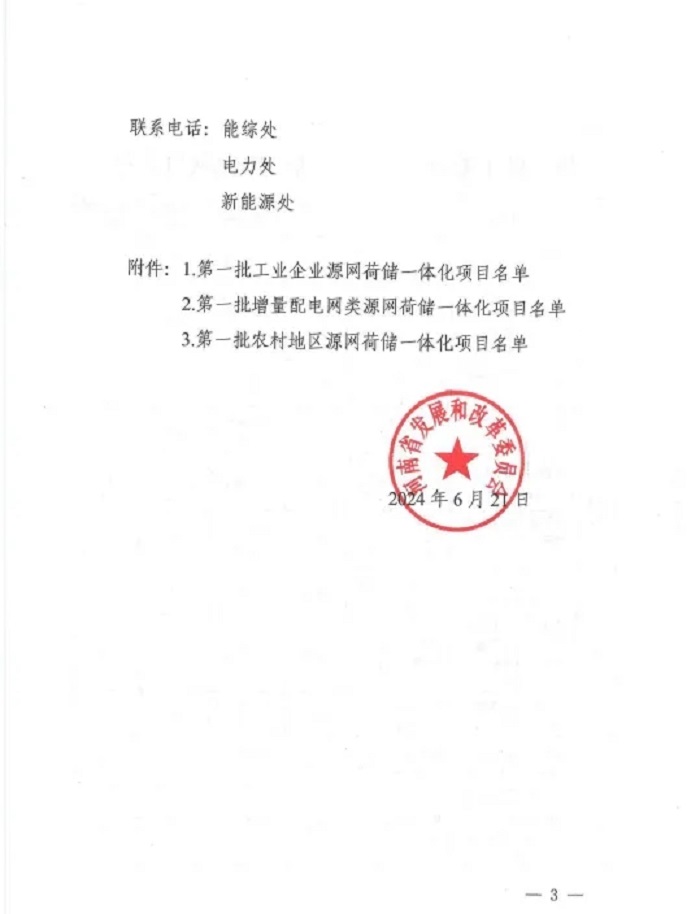

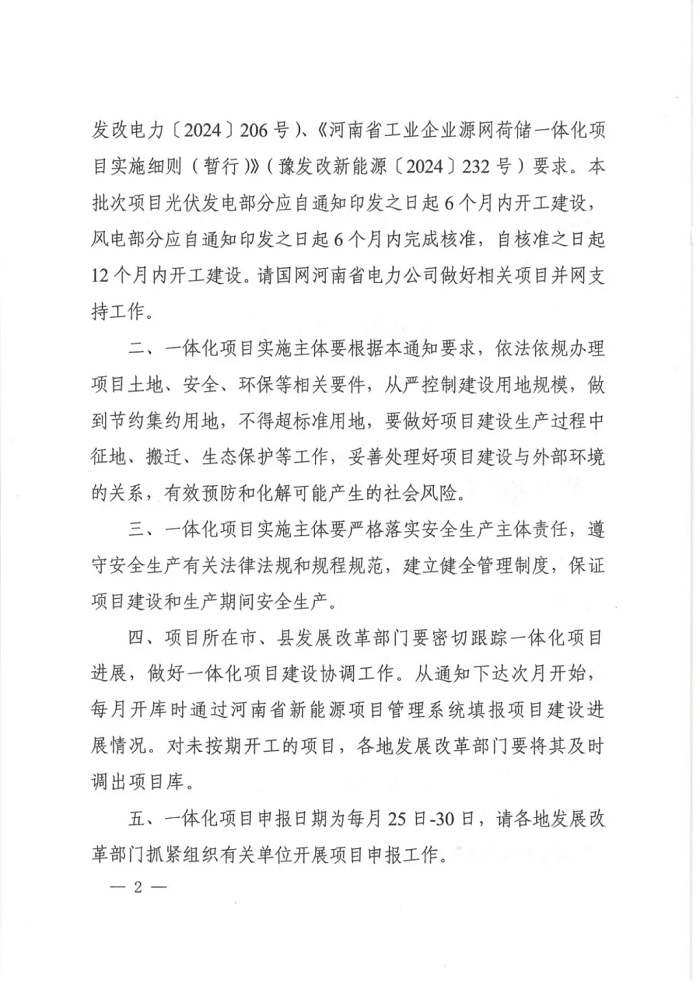

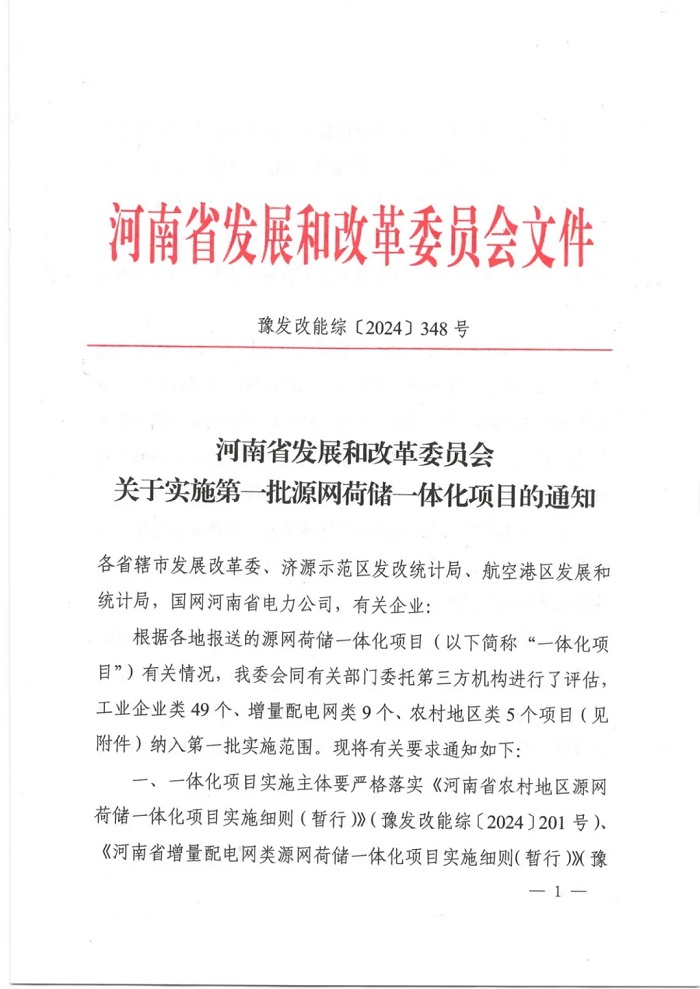

儲能中國網獲悉,6月24日,河南省發改委發布《河南省發改委關于實施第一批源網荷儲一體化項目的通知》。《通知》表示,根據各地報送的源網荷儲一體化項目有關情況,河南省發改委會同有關部門委托第三方機構進行了評估,工業企業類49個、增量配電網類9個、農村地區類5個項目納入第一批實施范圍。 《通知》指出,本批次項目光伏發電部分應自通知印發之日起6個月內開工建設,風電部分應自通知印發之日起6個月內完成核準,自核準之日起12個月內開工建設。 根據名單,本批三類源網荷儲一體化項目總容量約為2.145GW,項目共涉及54個業主。其中風電部分總容量約1.4GW,光伏部分總容量約745MW。第一批工業企業源網荷儲一體化項目建設模式可分為自主開發、合同能源管理兩大類。第一批農村地區源網荷儲一體化項目可分為家庭作坊類、生產企業類和整村開發類。 配儲方面 : 根據此前發布的實施細則, 1、工業企業一體化項目應通過合理配置儲能等調節手段,實現所發電力自發自用。應加裝防逆流裝置,不向大電網反送電,在支撐綠色電力充分消納的同時,不占用公共電力系統調峰能力。 2、增量配電網類項目原則上應配置不低于新能源規模15%的集中式獨立儲能裝置;配電網內部與公共電網的交換功率和交換時段具有可控性,具備電力供需自我平衡運行能力,獨立運行時能保障重要負荷連續供電不低于2小時。 3、農村地區源網荷儲一體化項目:生產企業類源網荷儲一體化項目按照不低于新能源裝機功率的20%、時長不少于2小時的要求配置新型儲能設施;整村開發類項目原則上應按照不低于新能源裝機功率的50%、時長不少于2小時配置儲能設施。 原文如下: |
