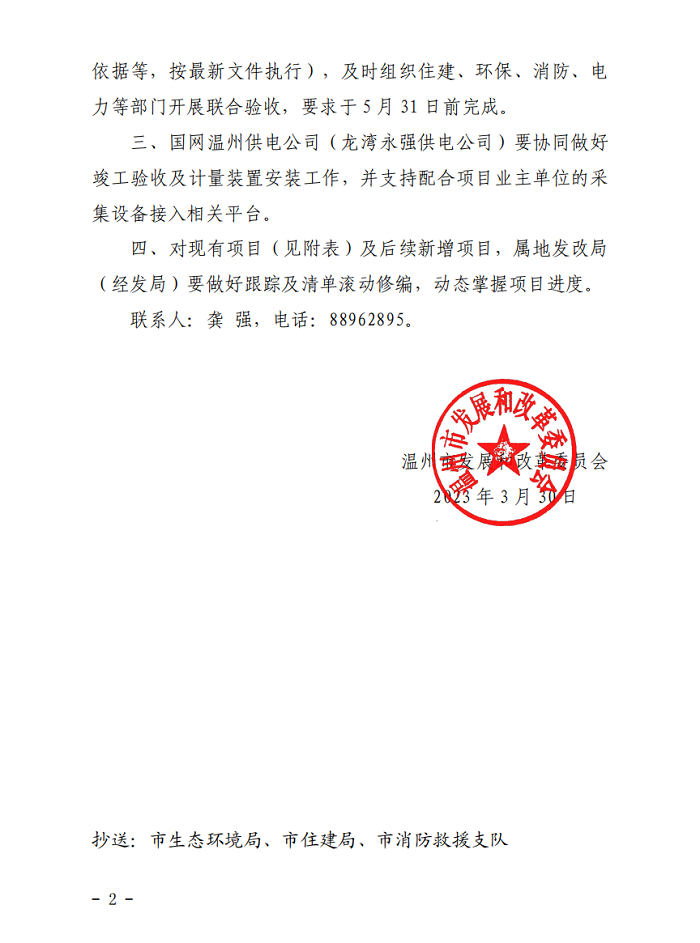

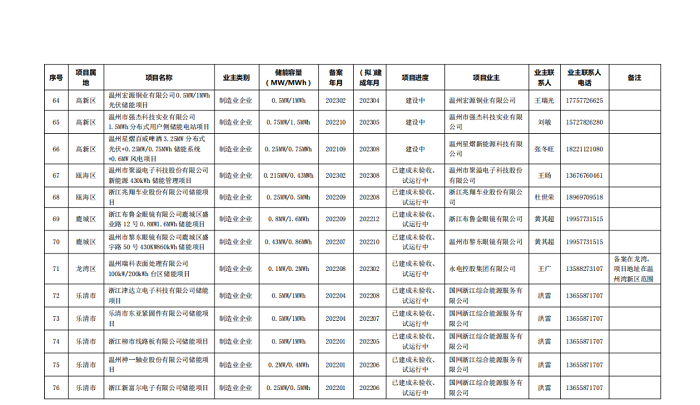

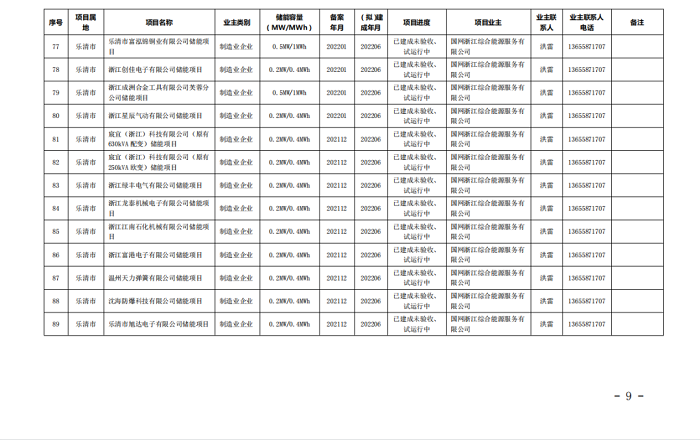

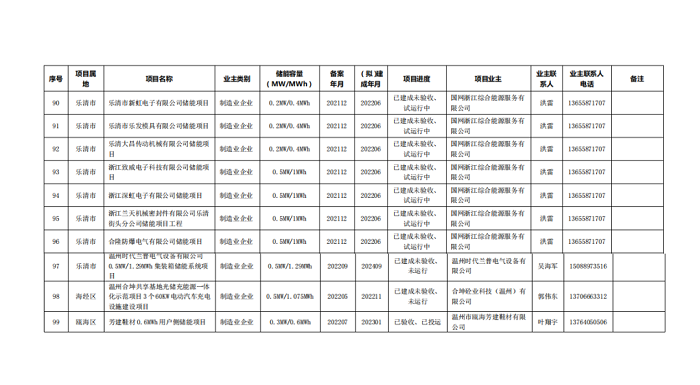

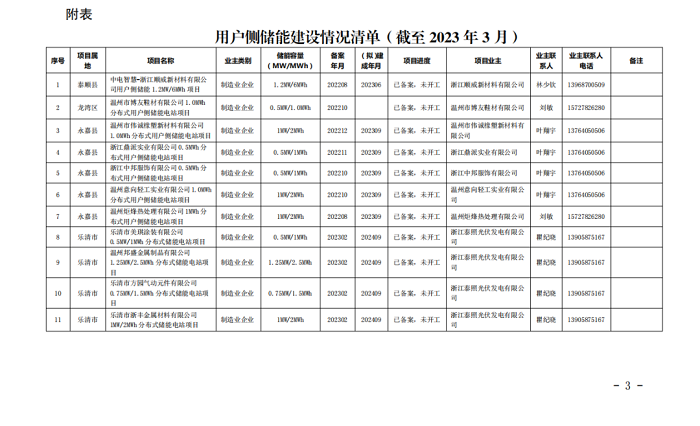

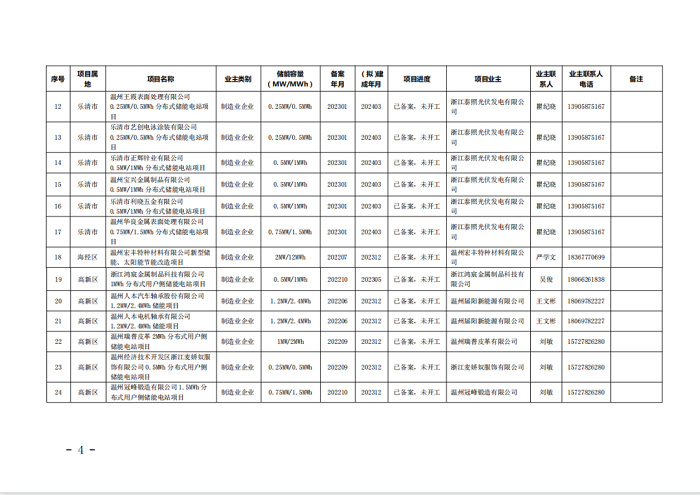

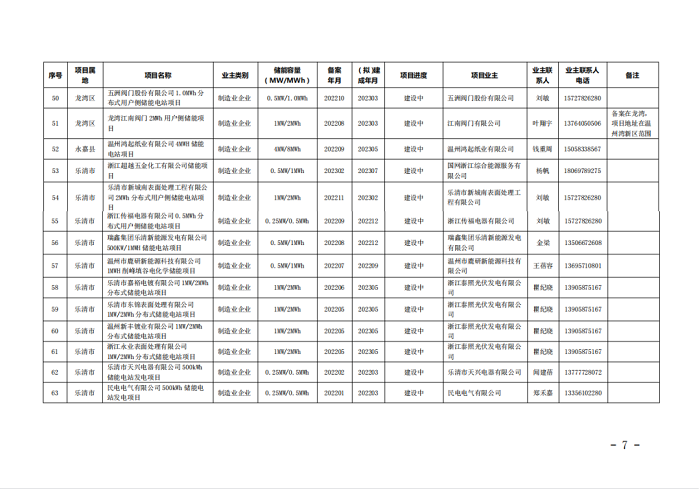

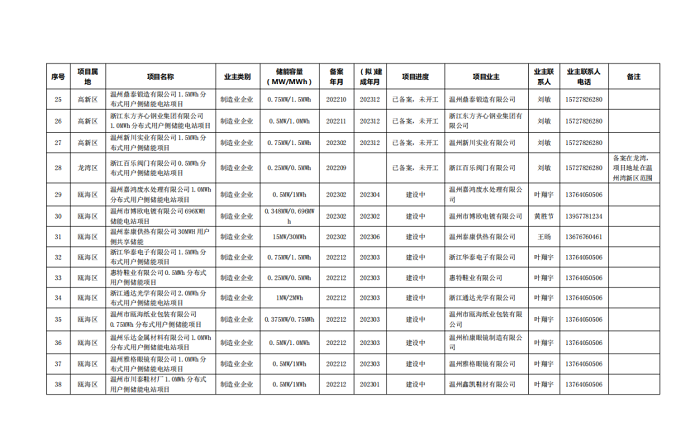

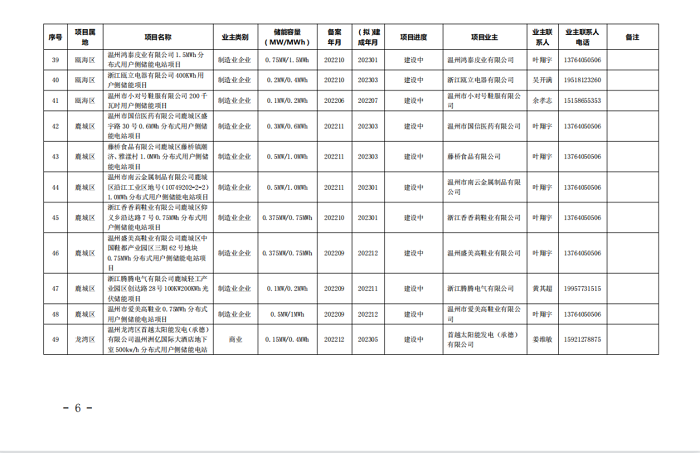

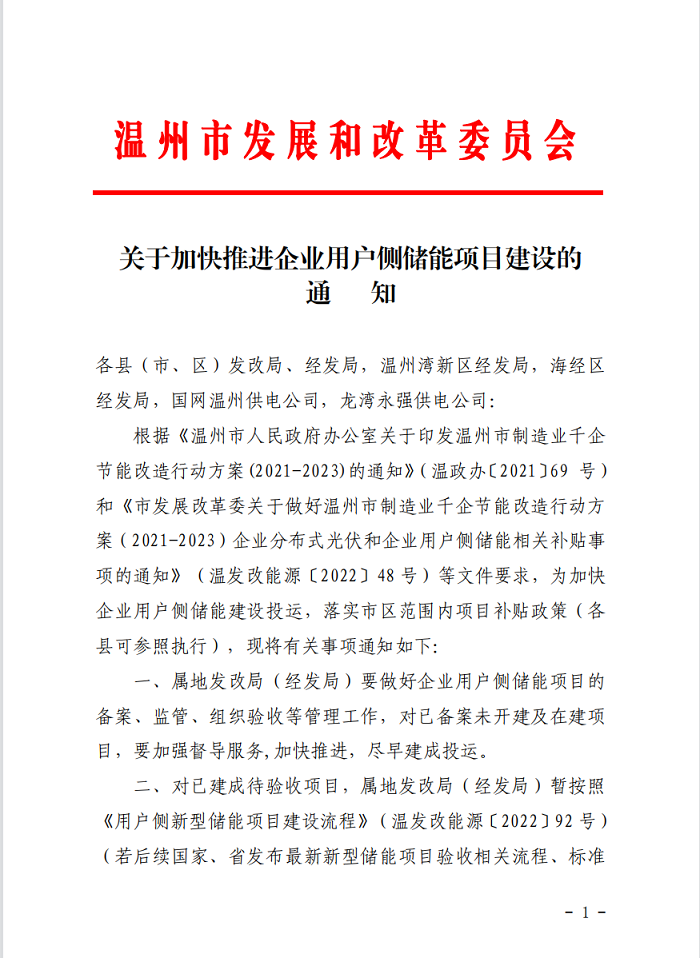

儲能中國網獲悉,2023年3月31日,溫州市發改委印發《關于加快推進企業用戶側儲能項目建設的通知》,對已備案未開建及在建項目,要加強督導服務,加快推進,盡早建成投運。 對已建成待驗收項目,屬地發改局(經發局)暫按照《用戶側新型儲能項目建設流程》(溫發改能源〔2022〕92 號)(若后續國家、省發布最新新型儲能項目驗收相關流程、標準依據等,按最新文件執行),及時組織住建、環保、消防、電力等部門開展聯合驗收,要求于5 月31 日前完成。 根據2022年4月19日,溫州市人民政府辦公室發布的《溫州市制造業千企節能改造行動方案(2021-2023)》和《關于做好企業分布式光伏和企業用戶側儲能相關補貼事項的通知》等文件要求,為加快企業用戶側儲能建設投運,落實市區范圍內項目補貼政策,其中表示,在工業企業內部建成投運、放電量就地消納的企業用戶側儲能項目,發揮電網削峰填谷作用,按照實際放電量給予0.8元/千瓦時的補貼。企業用戶側儲能項目應于2021年12月1日至2023年12月31日期間建成投運,連續補貼2年(含投運當年)。 原文件如下:
|
